Dampf steigt auf: Turbinenanlage wird in Betrieb genommen

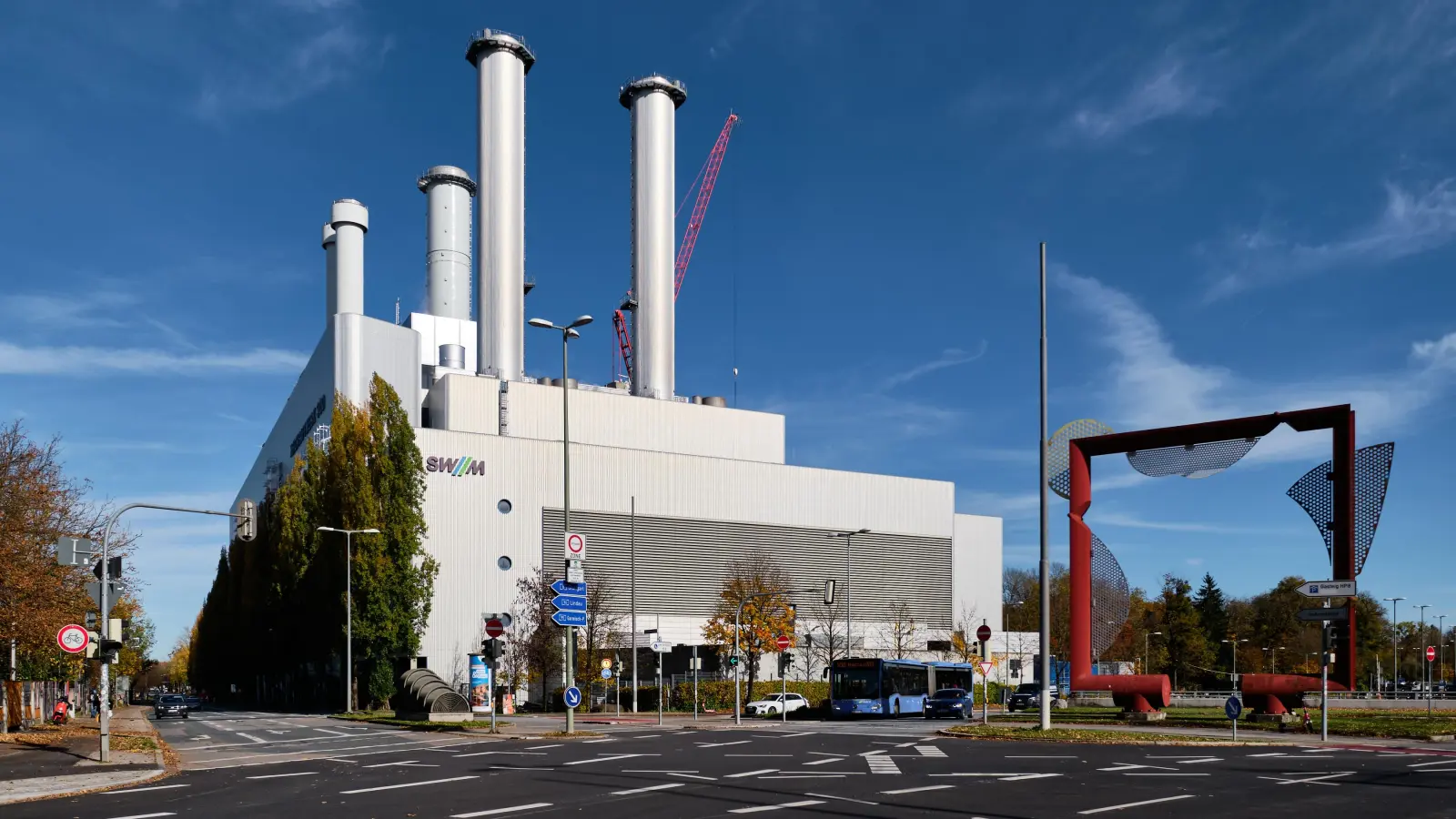

Über dem Heizkraftwerk Süd steigen bis Mitte August Dampfwolken auf: Die neue Gas- und Dampfturbinenanlage wird schrittweise in Betrieb genommen.  (Foto: Matthias Rothe)
Über dem Heizkraftwerk Süd steigen bis Mitte August Dampfwolken auf: Die neue Gas- und Dampfturbinenanlage wird schrittweise in Betrieb genommen. (Foto: Matthias Rothe)
Über dem Heizkraftwerk Süd steigen bis Mitte August Dampfwolken auf: Die neue Gas- und Dampfturbinenanlage wird schrittweise in Betrieb genommen. (Foto: Matthias Rothe)
Über dem Heizkraftwerk Süd steigen bis Mitte August Dampfwolken auf: Die neue Gas- und Dampfturbinenanlage wird schrittweise in Betrieb genommen. (Foto: Matthias Rothe)
Über dem Heizkraftwerk Süd steigen bis Mitte August Dampfwolken auf: Die neue Gas- und Dampfturbinenanlage wird schrittweise in Betrieb genommen. (Foto: Matthias Rothe)

Der Energiestandort Süd macht wieder auf sich aufmerksam: Schrittweise nehmen die Stadtwerke München (SWM) derzeit die neue Gas- und Dampfturbinen-Anlage 1 (GuD1) des Heizkraftwerks (HKW) Süd in Betrieb. Nachdem alle wesentlichen Bauteile installiert worden sind, erfolgte vor einigen Tagen das „First Fire“, also das erste Zünden der Anlage. Bevor sie in den Regelbetrieb gehen kann, müssen allerdings noch die kilometerlangen Rohrleitungen, die sich hinter der Kraftwerksfassade verbergen, gereinigt werden – mit dem sogenannten „Dampfausblasen“.

Diese Reinigung erfolgt mit reinem Wasser. Die Dampfleitungen aber müssen zusätzlich einer besonderen Prozedur unterzogen werden, um auch letzte, stabilere Anhaftungen vom Schweißen der Stahlrohre zu entfernen. Dafür wird mehrfach Wasserdampf mit einer Geschwindigkeit von mehr als 150 Metern in der Sekunde durch die Rohre geblasen.

Schalldämpfer fängt Anhaftungen ab

Hat der Dampf die Rohre passiert, wird er über einen großen Schalldämpfer ins Freie geleitet. Der Schalldämpfer sorgt dafür, dass die bei hohen Geschwindigkeiten entstehenden Geräusche abgebaut werden und die Nachbarschaft möglichst wenig behelligt wird. Zudem fängt er auch die „abgeblasenen“ Anhaftungen ab. Nicht zu übersehen sein werden die Dampfschwaden, die beim Ausblasen über dem Heizkraftwerk Süd aufsteigen. Sie entstehen durch das Zusammentreffen des heiß-feuchten Dampfes mit der Umgebungsluft.

Dampfaustritt bis Mitte August sichtbar

Das Ausblasen der Rohrleitungen dauert voraussichtlich bis Mitte August. In dieser Zeit werden zwischen 6 und 22 Uhr etwa zweimal am Tag – jeweils bis zu zwei Stunden lang – Dampfwolken über dem HKW Süd aufsteigen. Sie sind kein Grund zur Besorgnis, sondern ein kalkulierter und völlig normaler technisch-physikalischer Vorgang.

Strom und Wärme

Die neue Gas-und Dampfturbinen-Anlage ist ein wichtiger Bestandteil der Ausbau- und Modernisierungsoffensive der Stadtwerke für die klimaschonende Kraft-Wärme-Kopplung (KWK). Bis zum Jahresende soll die Inbetriebsetzung weitestgehend abgeschlossen sein und die „GuD1-Süd“ umweltschonend Strom und Fernwärme produzieren und in das Münchner Netz einspeisen.
